3DFF双层油罐广西百色安装实录

2024-08-28

广西百色凌云县,享有"山上水乡、古府凌云、宜居天堂"的美誉,这里湖山秀美,岸线曲折,岛渚星罗,水天一色,云雾缭绕,如梦幻仙境。

imageonline-co-convertedwebpimage (2).webp

近日,经过几天的物流,澳科中意双层油罐也终于运输到了百色凌云县,在这绮丽动人的美景下,如火如荼地开展油罐安装工作。

我们深知,专业的现场安装,

是产品价值最终呈现的关键,

更是获得客户信任,不可忽视的一环。

全面把控每一处细节,

才对得起每一份支持。

3DFF®双层油罐的安装现场分享,

一起感受产品背后的那些“细节把控”~

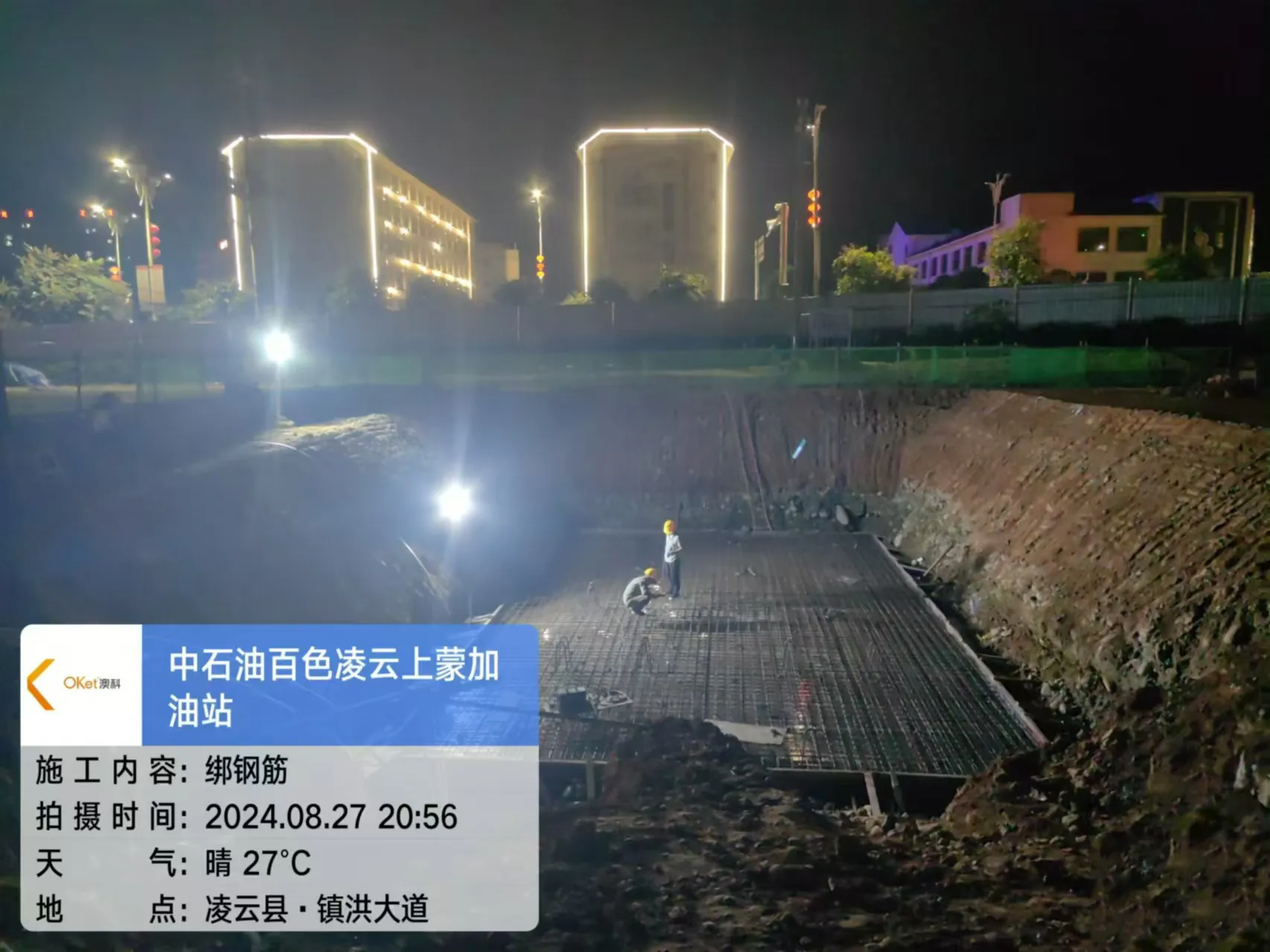

1、铺设基床、绑钢筋

油罐安装前,澳科中意服务工程师会仔细勘查施工场地,评估现场地质情况。经地勘检测,该站需选用混凝土做底板。

2、底板养护

澳科中意3DFF®双层油罐可车道下直接安装,无需建承压室,只需要在罐池底部制作底板,保证安装油罐所需地基承载力即可。这种方式有效地缩短了施工周期和投资费用。

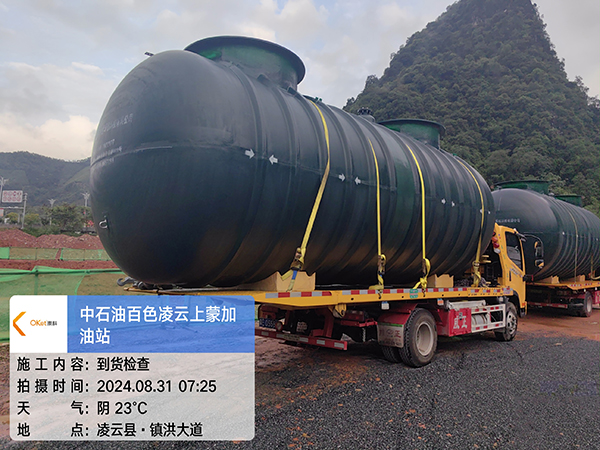

3、油罐到货,现场验收

油罐在卸货前,储罐业主需要对油罐整个外观进行目视检查,要特别注意运输支撑点和绳子的位置。如果存在任何破损,都不能进行安装。

4、吊装油罐

通过起吊的方式移动油罐(不能通过滚动或拖拉来移动油罐)。整个起吊过程中,澳科中意服务工程师会全程在现场指导,保证吊装安全顺利。

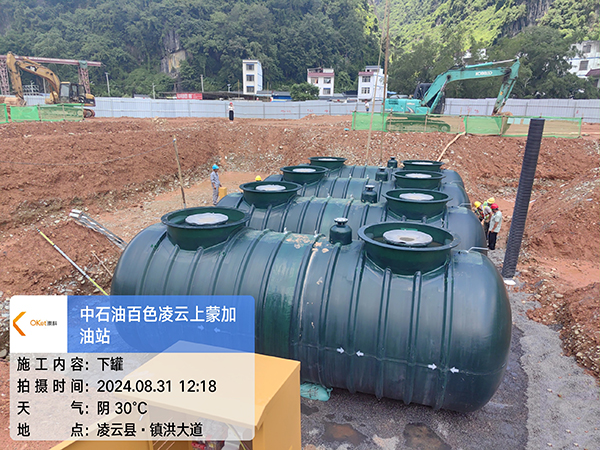

5、下罐安装

将油罐放置在基床上,按照设计方案摆放,需确保储罐水平。

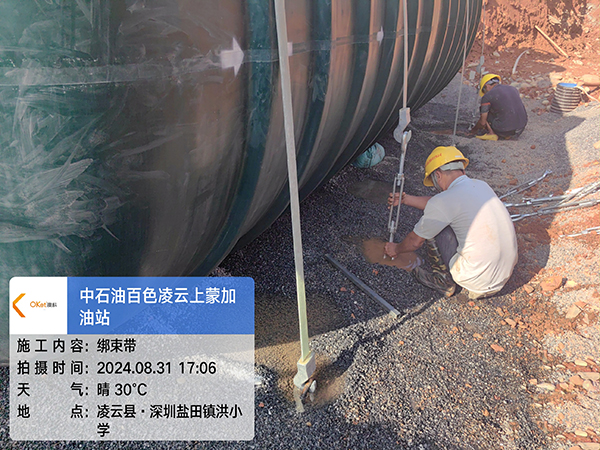

6、安装束带

澳科中意3DFF®双层油罐和抗浮束带、后期回填的普通碎石共同组成了一套抗浮和承压系统,保证了整体的结构强度,同时,可解决罐区地下高水位或降水量大的问题。

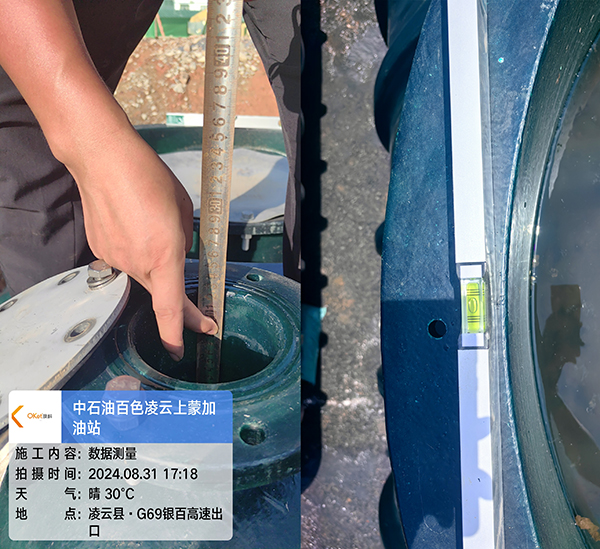

7、数据测量

油罐在安装过程中必须进行多次油罐直径测量,以确保安装过程正确无误。油罐直径测量至关重要,可以确定油罐变形在允许范围内。

服务保障

澳科中意3DFF®双层油罐作为一种埋地使用产品,现场施工环节的管控同样至关重要。澳科中意为保证经过施工过程之后的3DFF®双层油罐能够为客户带去应有的价值,监造之外还有监理,打造了“售前、售中、售后”一体化的配套服务体系。

服务网点覆盖全国,每座站我们都为客户提供点对点服务,从接受订单、前期施工沟通、到货、安装、回填、验收,现场均有服务工程师提供技术指导与监督。

将隐蔽工程的每一个环节以图片和文字形式记录在案,对客户负责,阶段汇报,使隐蔽工程透明化。
